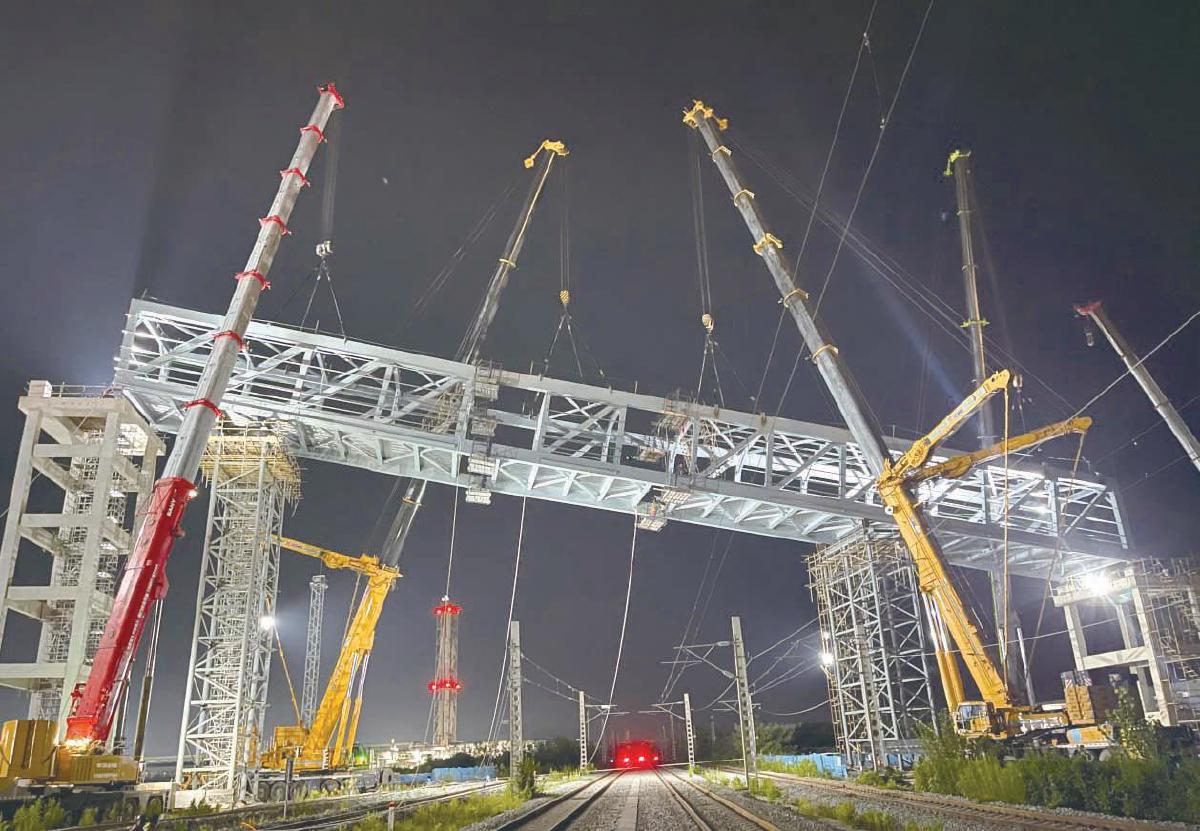

1号栈桥合龙现场
5日,源源不断的煤炭通过1号输煤栈桥,输送至碎煤机室,为湖北能源江陵电厂二期项目1号机组并网发电提供持续动力。
江陵电厂二期扩建项目,是国家“十四五”现代能源体系规划的重点工程、湖北省重点项目,也是湖北省内首个采用二次中间再热技术的机组。2025年12月24日,该项目实现1号机组成功并网,顺利进入带负荷试运行阶段。
作为“由煤炭到电能”转换的咽喉要道,在此前的项目建设过程中,1号输煤栈桥的吊装工程不仅要保证栈桥下5条既有铁路线运输不中断,还要在复杂工况下将这座总跨度76米、最高点27米、总重达314.75吨的庞然大物,以毫米级的精度在空中安装就位。
“这是一场只能一次性成功的‘搭桥手术’。”中国十五冶一公司(武汉公司)安全总监李想盯着测量仪上跳动的数字,感到压力巨大,“栈桥整体接口误差要求控制在毫米级,这是对中国十五冶技术实力的考验,对项目团队提出了极大挑战。”
2025年8月,当地气温直逼40℃。为抢抓铁路部门批准的短短数日施工窗口,项目部创新采用“化整为零、空中组对”方案——将整桥分成3段,动用4台巨型吊车协同作业,在铁道上空“拼积木”。
焊接工人张海威在钢架上连续作业数小时,汗水浸透了工作服,“焊缝就是栈桥的‘筋骨’,咱得给它焊得牢牢的!”言语间,透露着一名建设者的匠心。
“为确保实现我国首次在5线铁路上空大跨度栈桥高精度对接的质量安全,我们对全桥680条一级焊缝实行‘身份证’式管理,确保每一条焊缝都可追溯。”中国十五冶项目经理张建林介绍道。
施工期间,建设者们沿栈桥施工线布设监测系统,实时捕捉风速、位移等数据,为高空“手术”保驾护航。夜幕降临,从栈桥上溅下的焊花如星雨洒落,与现场灯光交相辉映,绚烂夺目。
“起吊!”2025年8月28日11时,随着指令下达,4台吊车巨臂轻擎。在首段长36米、重153吨,第二段长15米、重55.8吨桥体转体就位后,直至29日凌晨5时许,最终由主吊车完成终段长25米、重105.95吨的合龙。
当终段桥体被缓缓推送到预定位置后,现场一片寂静,所有人都在屏息等待。几名测量员紧盯着仪器,反复核对数据。终于,从高空对讲机传来振奋人心的声音:“对接完成,误差1.8毫米,符合规范精度要求!”
2025年9月4日,经第三方检测,1号栈桥钢结构对接焊缝检测合格,整体验收合格。
验收合格的当天晚上,项目部技术员张庆云在施工日志中写道:“我们架起的,不仅是一座跨越铁路的钢铁之桥,更是贯通能源动脉、连接绿色未来的坚实通道。”
记者 王璐 通讯员 郭小勇 文/摄
